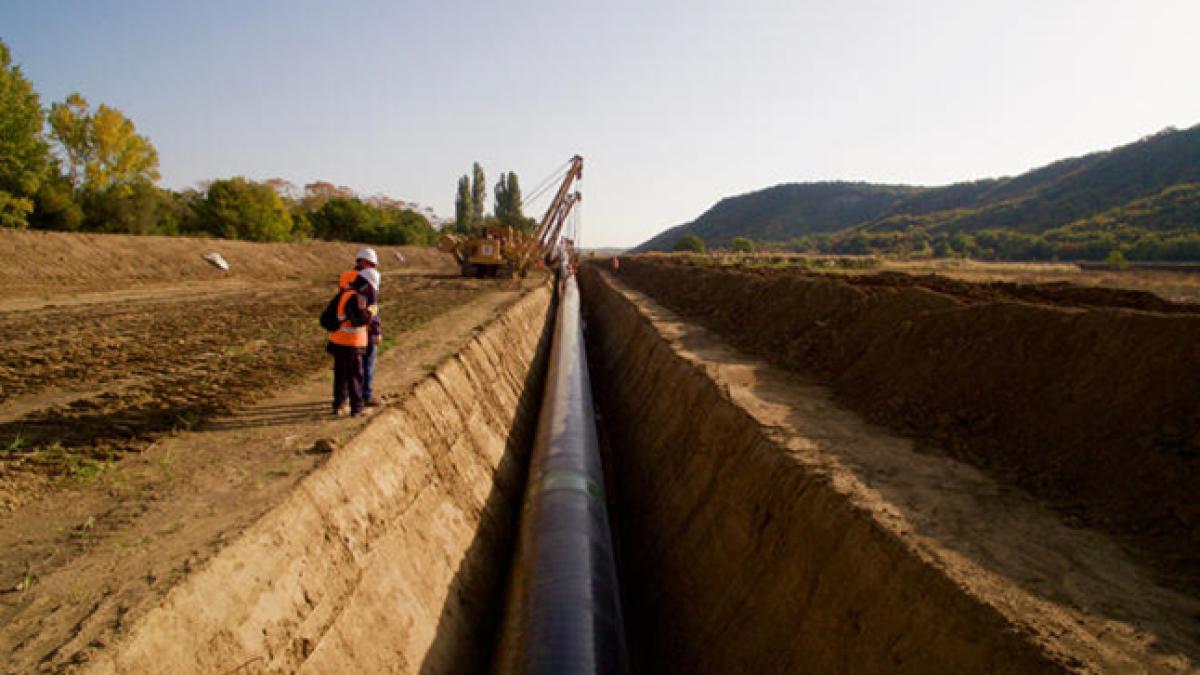

"În Grecia, de la jumătatea lunii septembrie, au fost desertate 540 km de drum, amplasate aproximativ 538 km de conducte gere și aproximativ 439 km sunt reinstalate", a spus ea.
În ceea ce privește Albania, Givert a remarcat că aproximativ 215 km au fost desertate de-a lungul traseului nostru, trasate tuburi de 215 km, 207 km de tevi sudate, circa 151 km reinstalati.
"Aceasta înseamnă că între Grecia și Albania, TAP a desertat și gradat aproape 99% din coridorul său (aproximativ 756km din 765km). În plus, am sudat 97% din conductele din oțel, "a adăugat ea.
TAP în valoare de 4,5 miliarde de euro face parte din Coridorul Sudic al Gazului, care este unul dintre proiectele energetice prioritare pentru Uniunea Europeană. Proiectul prevede transportul gazelor provenite de la stadiul 2 Shah Deniz din Azerbaidjan către țările UE.
Conducta se va conecta la conducta de gaze naturale Trans-Anatolian (TANAP) de pe granița turco-greacă, care trece prin Grecia, Albania și Marea Adriatică, înainte de a ajunge pe țărmul sudic al Italiei.
TAP va avea o lungime de 878 km (Grecia 550 km, Albania 215 kilometri, Marea Adriatică 105 km și Italia 8 km).
Participarea TAP este formată din BP (20%), SOCAR (20%), Snam S.p.A. (20%), Fluxys (19%), Enagás (16%) și Axpo (5%).
https://en.trend.az/business/energy/2970501.html
