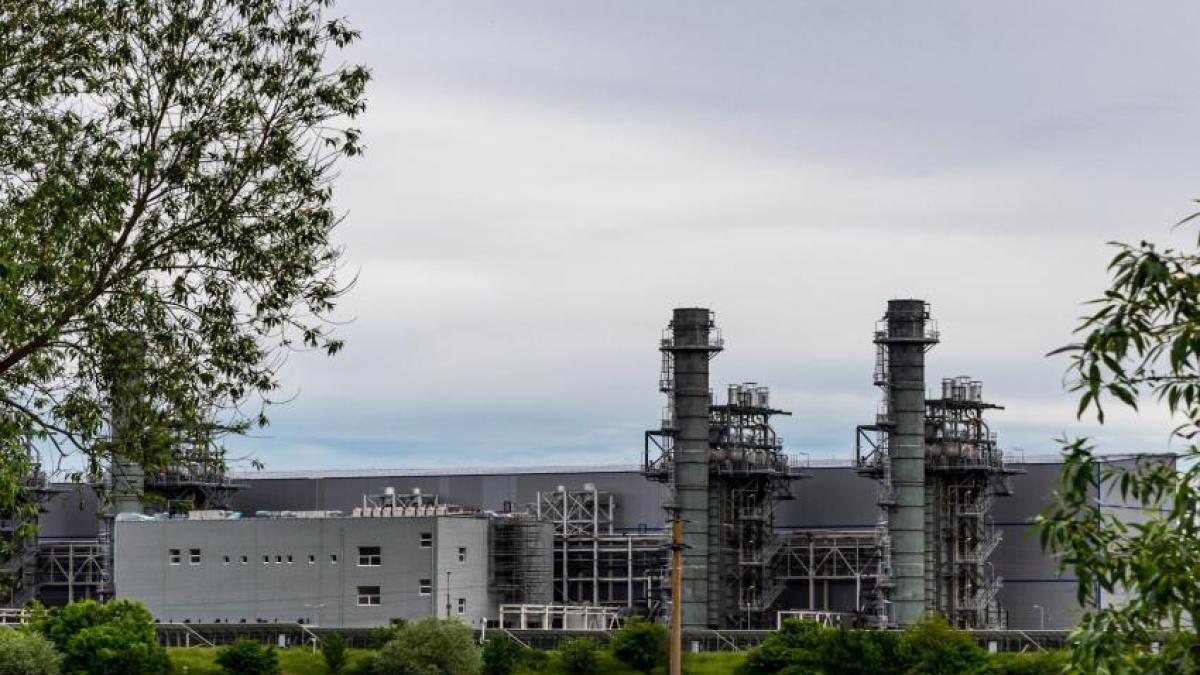

Acest proiect de importanță strategică pentru sistemul energetic național va fi gata în luna mai 2024, potrivit ministrului Energiei, Sebastian Burduja. În cadrul unui briefing susținut după ședința de Guvern, ministrul a oferit detalii despre stadiul lucrărilor și importanța investiției.
Progres semnificativ la Iernut
Sebastian Burduja a anunțat că Planul Național de Investiții a fost prelungit până la sfârșitul lunii iunie 2024, oferind timpul necesar pentru finalizarea centralei termoelectrice cu ciclu combinat de la Iernut. După ani de stagnare, proiectul a fost deblocat, iar antreprenorul general, firma spaniolă Duro Felguera, a revenit pe șantier.
„Centrala de la Iernut, pentru prima dată după foarte mulţi ani, am reuşit să o deblocăm. A revenit antreprenorul general din Spania în şantier. În decembrie încep primele teste la o turbină pe gaz. La nivelul lunii mai, conform graficului asumat de antreprenorul general Duro Felguera, Iernutul va fi gata şi epopeea acestei termocentrale se va finaliza cu succes pentru România şi vom avea la Iernut, în inima sistemului energetic naţional, 430 de megawaţi putere instalată, o investiţie vitală pentru România”, a declarat Burduja.
Un proiect cu istorie complicată
Investiția de la Iernut a fost inițiată în 2016, când Romgaz a semnat un contract cu Duro Felguera și Romelectro pentru construirea unei noi centrale termoelectrice. Proiectul, estimat inițial să fie finalizat în 2020, a întâmpinat multiple obstacole, culminând cu rezilierea contractului în 2021 din cauza întârzierilor.
În 2022, Romgaz a semnat un nou contract cu Duro Felguera pentru finalizarea lucrărilor, în valoare de 344,9 milioane lei (fără TVA). Raportările oficiale indică faptul că lucrările sunt acum în grafic, iar termenele asumate vor fi respectate.
Importanța strategică a centralei
Centrala de la Iernut, amplasată strategic în centrul sistemului energetic național, va juca un rol esențial în securitatea energetică a României. Proiectul este conceput să contribuie la echilibrarea rețelei electrice și să ofere servicii tehnologice pentru sistemul energetic național. Capacitatea brută a centralei este de 430 MW, obținută prin utilizarea tehnologiei cu ciclu combinat: patru turbine pe gaz, patru cazane recuperatoare și două turbine cu abur.
Pe lângă beneficiile energetice, centrala va elimina posibilele blocaje în rețeaua din nord-vestul țării, contribuind la acoperirea consumului național și la participarea pe piețele de energie angro și de echilibrare.
Perspective pentru viitor
Finalizarea centralei de la Iernut marchează o etapă importantă pentru sectorul energetic românesc, oferind o soluție modernă și eficientă pentru creșterea capacității de producție de electricitate. Epopeea acestei investiții, care s-a confruntat cu numeroase provocări, se apropie de final, consolidând poziția României în contextul tranziției energetice europene.
